实际产量录入
选择上方菜单栏中的“进度管理”,点击“实际产量录入”功能,如下图:
1.在实际完成量页面中设置每个工作每一天的实际完成量。

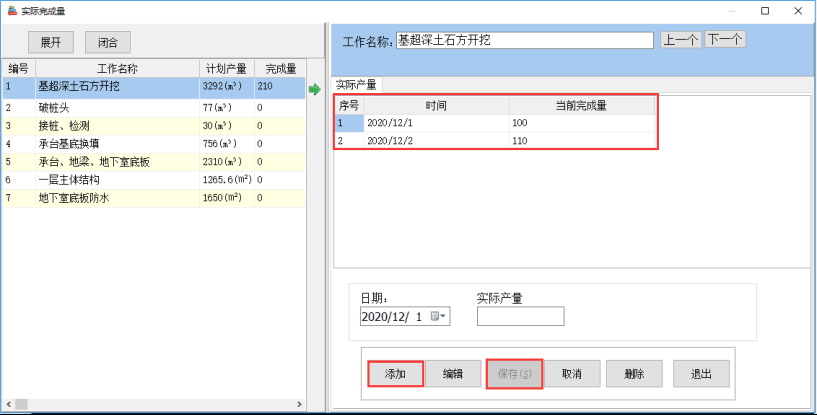

2.操作方式点击“添加”,选择日期,输入实际产量,点保存即可。如基超深土石方开挖工作持续时间为10天,那么需要添加这个工作每一天的实际产量。
3.如需修改,鼠标选中需要修改的实际产量,点击“编辑”即可重新编辑数据。(也可选择“删除”)
4.用鼠标先选中作图页面上的工作,再进入到实际产量录入页面,即可对相应的工作进行实际产量录入。

5.设置工作的实际产量后,需要录入每个工作的产量信息,即可生成“工程管理曲线”。

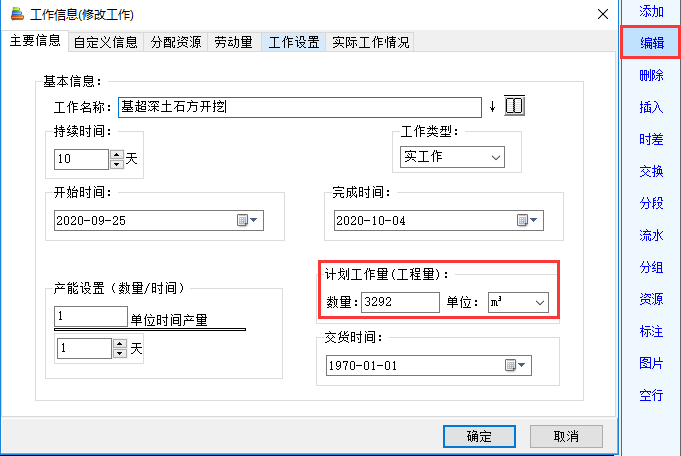

5.1.首先点击右边工具栏中的“编辑”,再用鼠标左键双击作图页面中的工作,在弹出的工作信息框中输入“产量信息”(产量指这个工作计划的总数量,
实际产量指每日的日工作量,生成工程管理曲线后可看出实际工作量是否能达标计划工作量)。每个工作都需单独设置录入。
