在进度计划中,里程碑是确立某一阶段或某些工作开始或结束的时间目标。里程碑的本质是控制点,它分为输入控制点和输出控制点。
建立里程碑同添加工作一样,只是在工作信息卡中将工作类型选为“里程碑”即可。里程碑的一个特殊用途是:用它可以在任意位置添加简单的说明。

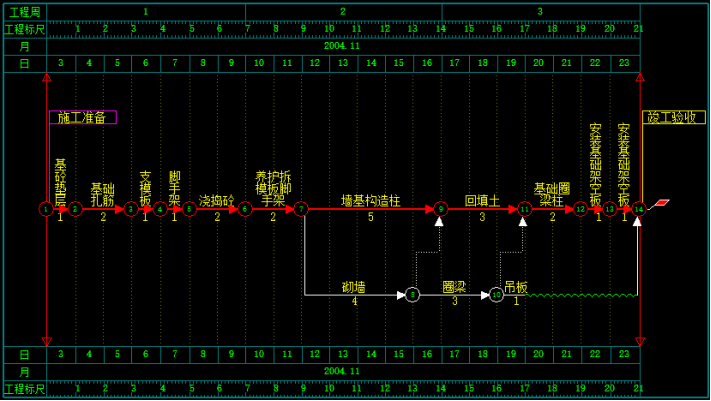

网络图里程碑:

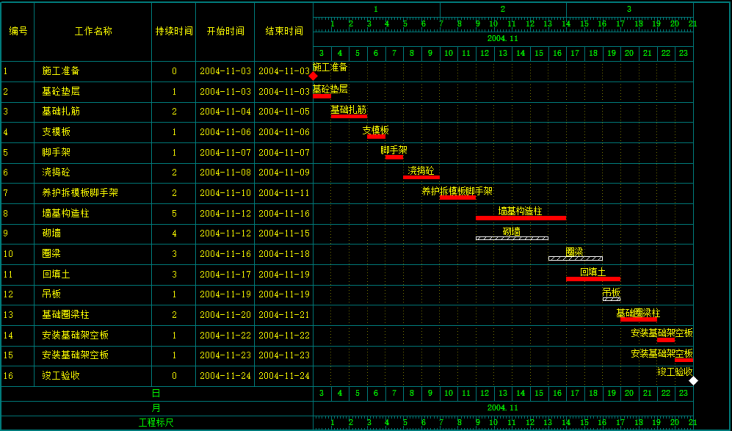

横道图里程碑:

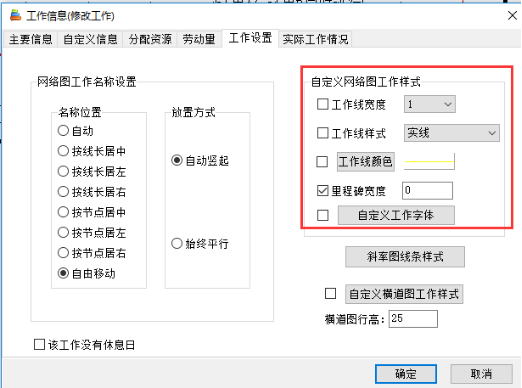

可自定义设置里程碑的工作线颜色,里程碑宽度,工作字体等。点右边工具栏中的“编辑”,鼠标双击里程碑,在弹出的工作信息框中选择“工作设置”页面。
注:横道图中无此显示。
